Будівництво патіо в елітному передмісті Києва

Кейс: від розробки дизайн-проєкту до повної реалізації концептуальної квартири.

Дані по об’єкту:

Старт робіт: 2024 рік

Локація: «Золочів», Київська область

Площа: : 27,6 м²

Дизайнер : Світлана Москаленко

Будівництво: Суліко Хахва

Головний архітектор: Іванова Світлана

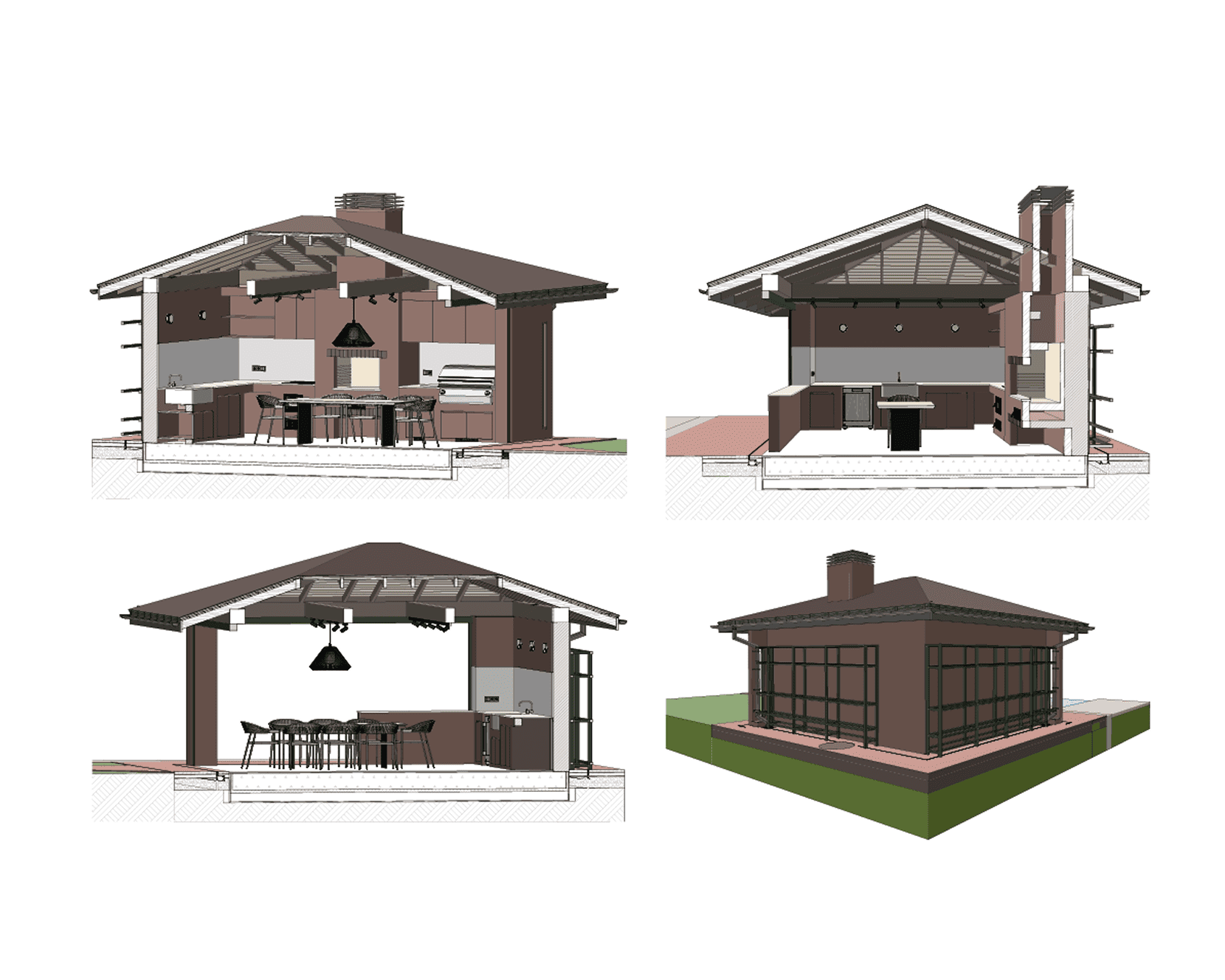

Етап 1: Розробка проєкту

Задача: створити повний комплект робочої документації для будівництва патіо, що відповідає технічним вимогам та функціональним потребам замовника.

Що було зроблено:

  • Бриф та консультація: Проведено детальний аналіз вимог замовника Олександра.

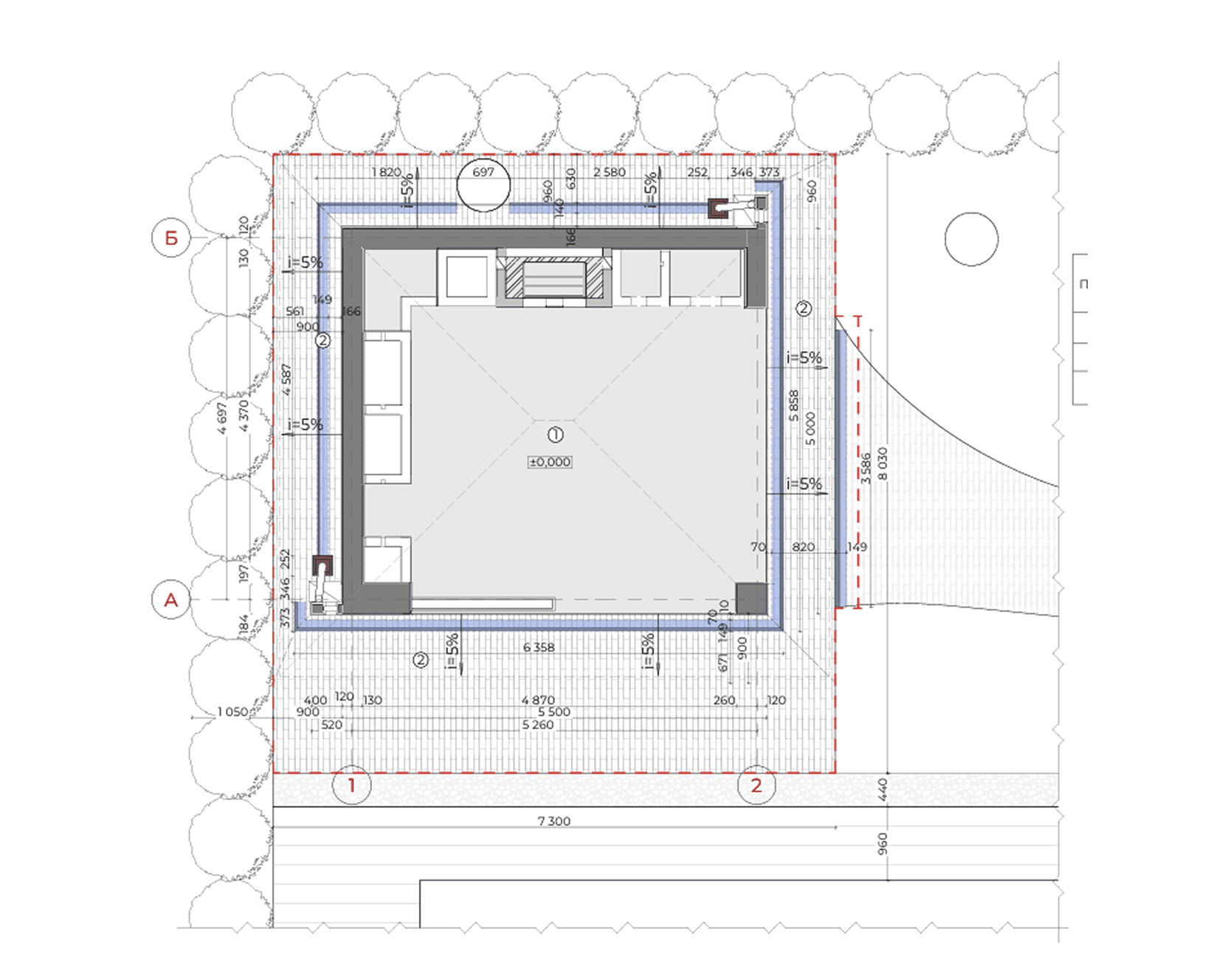

  • Генеральний план: Виконано комплексні обміри та розроблено генеральний план забудови.

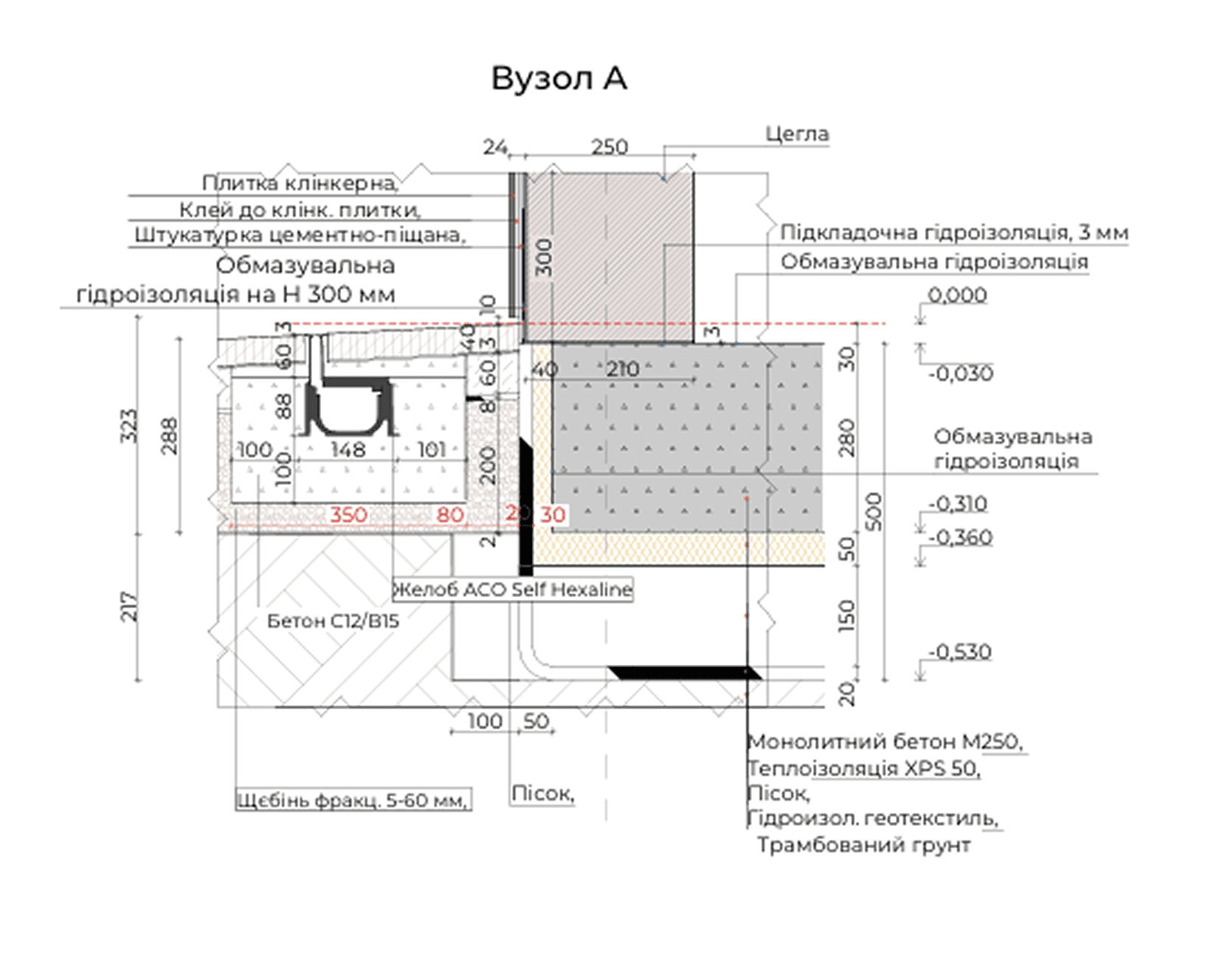

  • Технічна документація: Підготовлено повний пакет креслень, що включає схеми фундаментів, мурування, покрівлі, меблів, сантехнічного та електричного обладнання.

33
33

Етап 2: Фундаментні та інженерні роботи

Задача: Забезпечити надійну основу для подальшого будівництва та прокласти основні комунікації.

Що було зроблено:

  • Підготовка ділянки: Виконано комплексні земляні роботи з підготовки території та прокладання елементів сучасної системи водовідведення, включаючи дренажний колодязь. Це ключовий етап перед капітальним будівництвом.

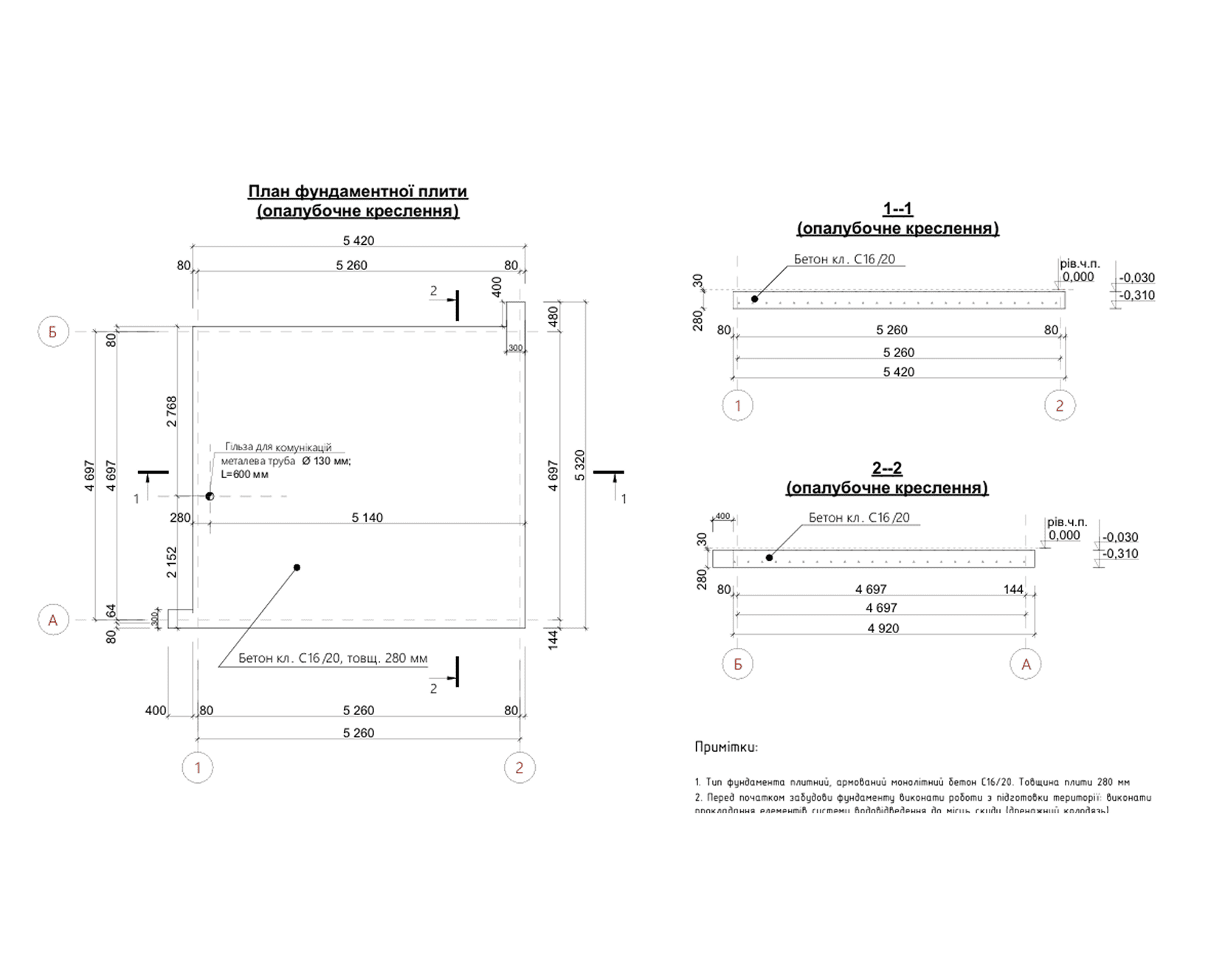

  • Заливка фундаменту: Залито армовану монолітну плиту з бетону марки М250. Товщина плити становить 280 мм, а площа — 26,91 м². Ця монолітна конструкція є запорукою міцності
  • Гідроізоляція: Проведено обмазувальну гідроізоляцію зовнішніх стін на висоту 300 мм, а також використано шипоподібну геомембрану, що захищає фундамент від вологи та ґрунтових вод.
  • Інженерні комунікації: Виконано гільзування плити для подальшого монтажу водопроводу та каналізації. Це забезпечує легкість підключення сантехнічного обладнання.
33
333

Етап 3: Мурування та облицювання

Задача: Зведення міцних стін з інтегрованими технологічними елементами для каміна та гриля, що є критично важливим для будівництва патіо.

Що було зроблено:

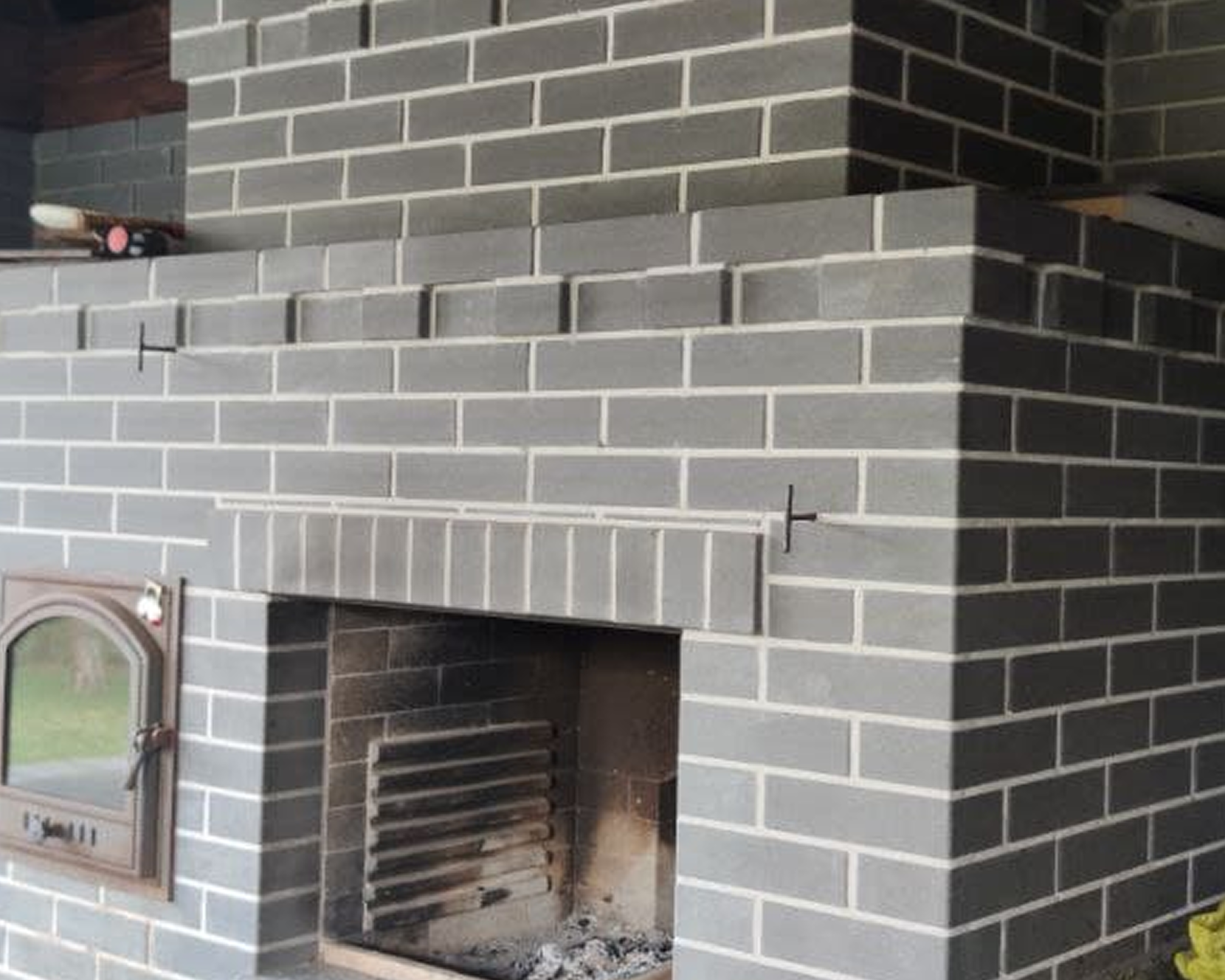

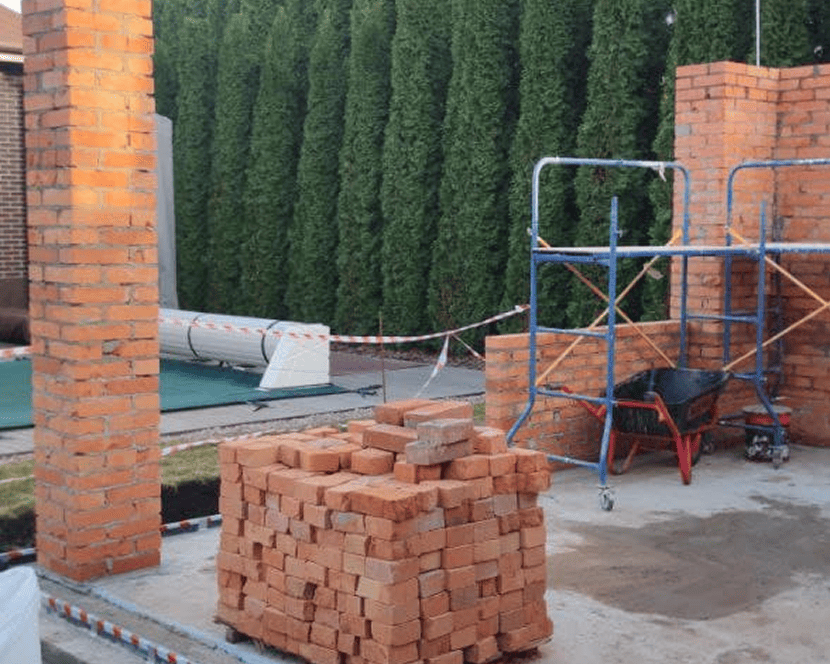

  • Кладка: Основні будівельні конструкції зведені з трьох видів цегли: керамічної, шамотної та клінкерної.
    Для зовнішнього оздоблення каміну використано клінкерну цеглу DEPPE Backstein-Keramik.
  • Металеві конструкції: В якості перемичок у зонах цегляних меблів та в камінній частині використано сталеву смугу (50х5 мм) та кут (50x50x5 мм).

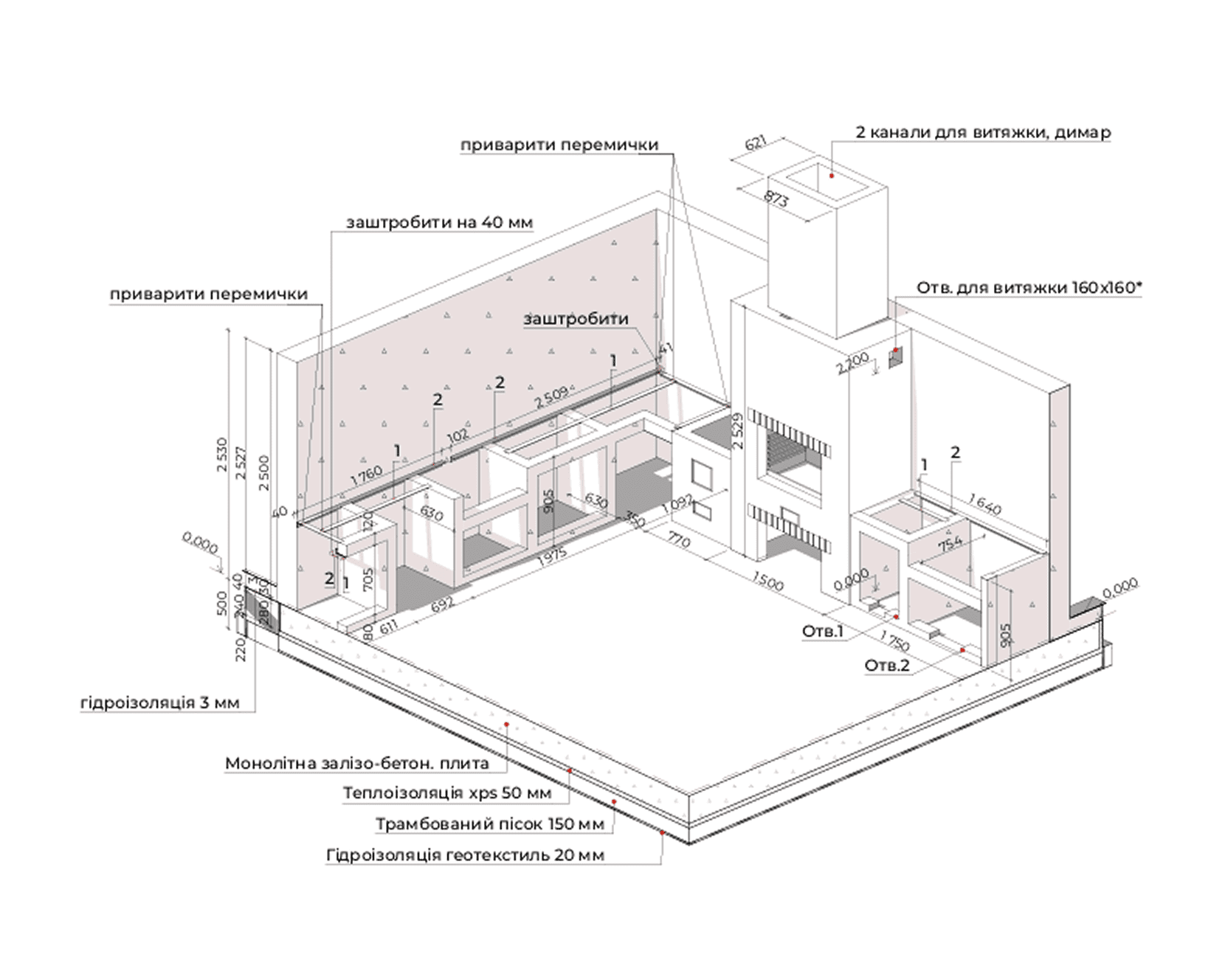

  • Вентиляція: Виконано технологічні отвори в бічних стінах каміну для підключення купольних витяжок.
  • Облицювання: Зовнішнє облицювання стін патіо виконано клінкерною плиткою Paradyz Sernir Brown.
33
33

Етап 4: Покрівельні роботи та фасад

Задача: Забезпечити захист споруди від атмосферних опадів, використовуючи сучасні та довговічні матеріали для покрівлі та фасаду.

Що було зроблено:

  • Кроквяна система: Змонтовано кроквяну систему.

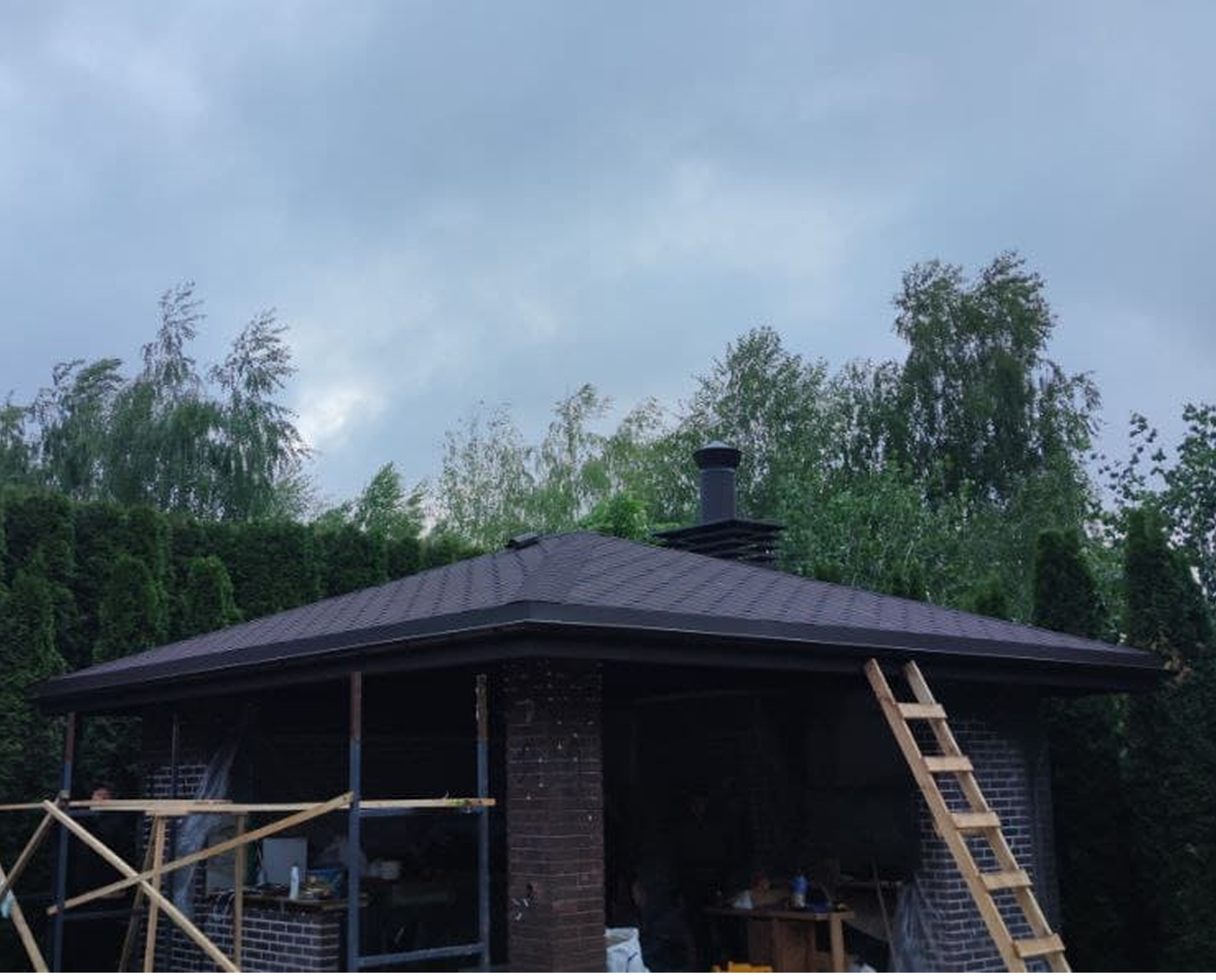

  • Покрівля: Виконано покрівельні роботи з використанням бітумної черепиці Katepal, що забезпечує надійне покриття та захист від негоди.
  • Система водовідведення: Встановлено зовнішню систему водовідведення (ринви та водостічні труби), що гарантує ефективне збирання та відведення опадів.
  • Облицювання фасаду: Фасад оздоблено клінкерною плиткою Paradyz Sernir Brown Elewacja та декоративним планкеном з масиву модрини/ялини.
  • Елементи фасаду: Змонтовано касети та профілі для ZIP-ролетів, що дозволяє закривати простір патіо.
33
33

Етап 5: Внутрішнє оздоблення та інженерія

Задача: Завершити будівництво та монтаж усіх внутрішніх систем, щоб створити повністю готовий до експлуатації простір.

Що було зроблено:

  • Покриття підлоги: На підлогу укладено ректифікований керамограніт Ceramica Sant’Agostino, загальна площа покриття — 20,03 м².
  • Електромонтаж: Виконано повне розведення електромережі та встановлення електрофурнітури Schneider Asfora та Merten.
  • Освітлення: Змонтовано освітлювальні прилади різних типів, включаючи накладні точкові світильники, трекові системи, бра та підсвітку по периметру.
  • Меблі та обладнання: Встановлено вбудовані меблі, фасади яких обшиті фанерою з металевим листом та оздоблені декоративною штукатуркою.
  • Сантехніка та техніка: Інтегровано сантехніку та техніку, зокрема газовий гриль Broil King, холодильник Liebherr, вбудовану мийку Kraus Kore та змішувач Blanco.
33
33

Етап 6: Фінальне завершення проєкту

Задача: Підготувати об’єкт до здачі в експлуатацію, виконавши фінальні роботи та перевірки.

Що було зроблено:

  • Декоративні елементи: Виконано встановлення касет та профілів ZIP-ролетів для захисту від негоди.
  • Системи автоматизації: Проведено підключення та налаштування ZIP-ролетів, які керуються за допомогою пультів дистанційного керування.
  • Фінальна перевірка: Виконано перевірку всіх інженерних систем та обладнання, що забезпечує готовність патіо до використання.
33
33

Підсумки проєкту – Від фундаментних робіт та монтажу інженерних систем до фасадного облицювання та встановлення сантехніки й електрики – кожен етап був реалізований згідно з розробленою технічною документацією та високими стандартами будівництва.
